二期工程进度

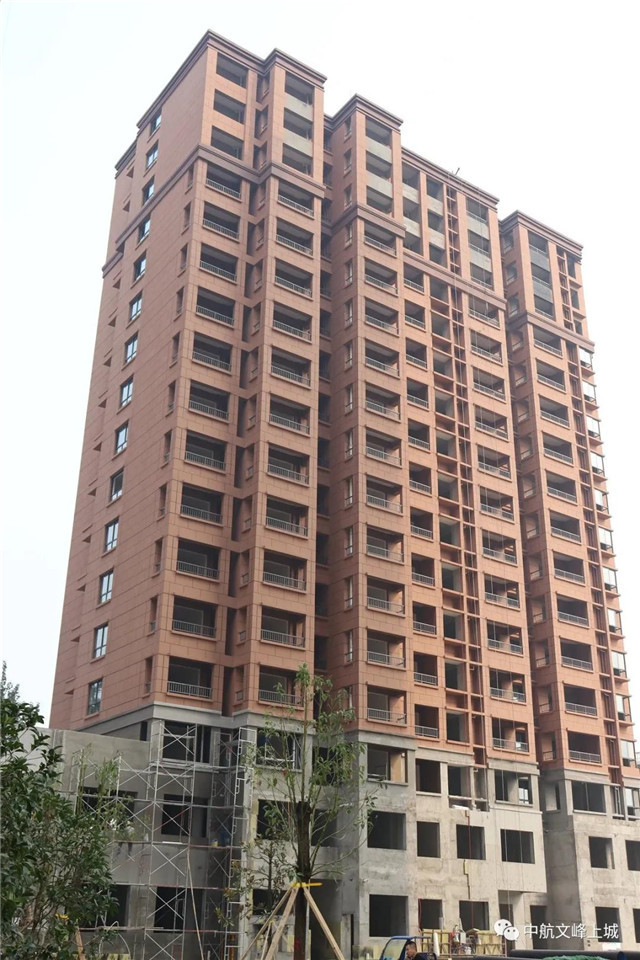

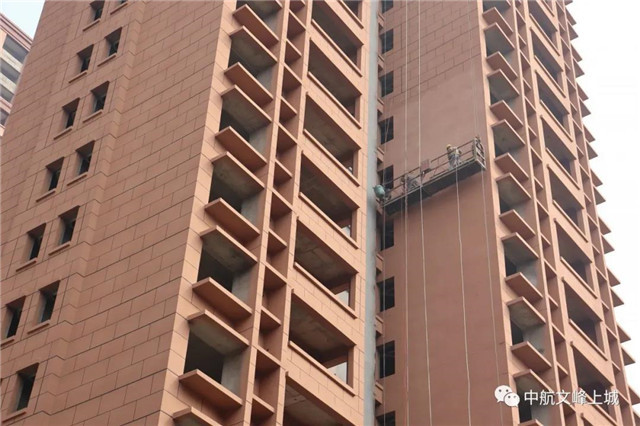

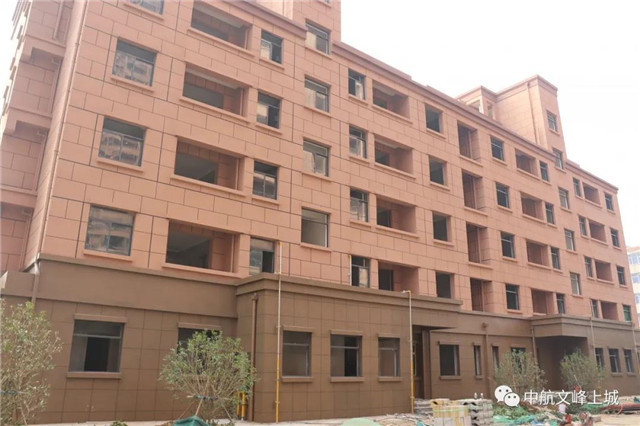

:石材完成85%,预计11月中旬完成。

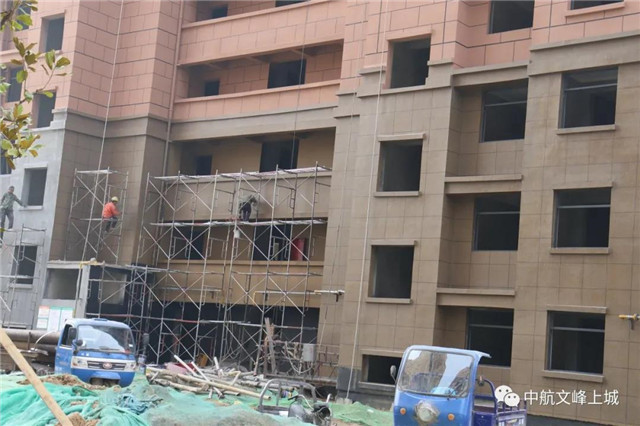

1#楼室内、外墙涂料、护栏安装、窗户制安已完成;公共部位铺贴完成50%,安装完成50%,其余工程量预计11月底全部完成。
2#楼室内、外墙涂料、护栏安装、公共部位铺贴已完成;安装完成60%,完成50%,其余工程量预计11月底全部完成。
3#楼室内、外墙涂料、护栏安装、窗户制安已完成;安装完成50%,其余工程量预计11月底全部完成。
4#楼室内、外墙涂料、护栏安装、安装完成50%,完成50%,(除外)其余工程量预计11月底全部完成。
5#楼室内、外墙涂料、护栏安装、安装完成50%,公共部位完成20%,其余工程量预计11月底全部完成。

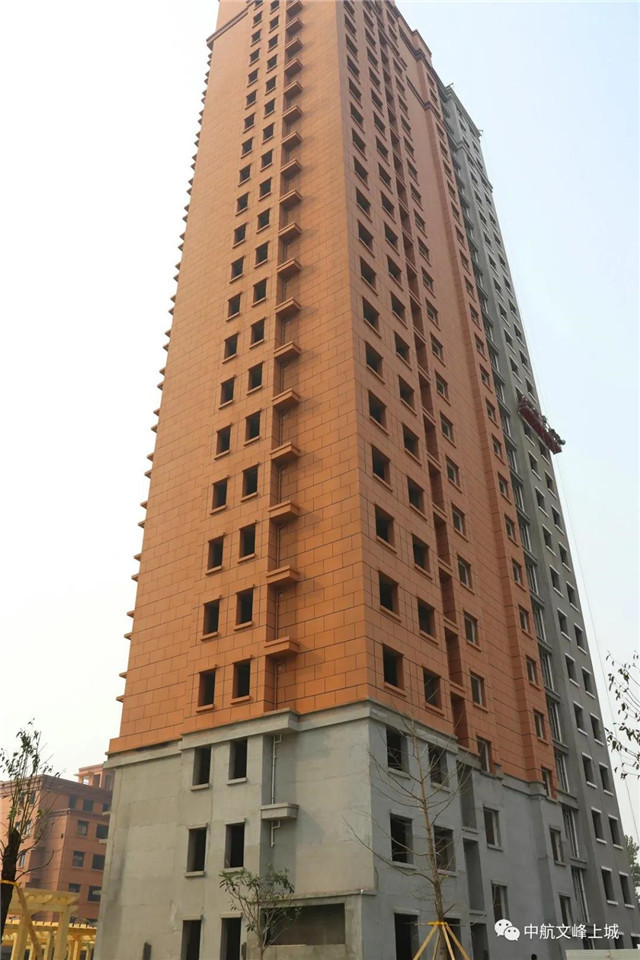

6#楼室内、护栏安装已完成;外墙涂料完成90%;其余工程量预计年底全部完成。

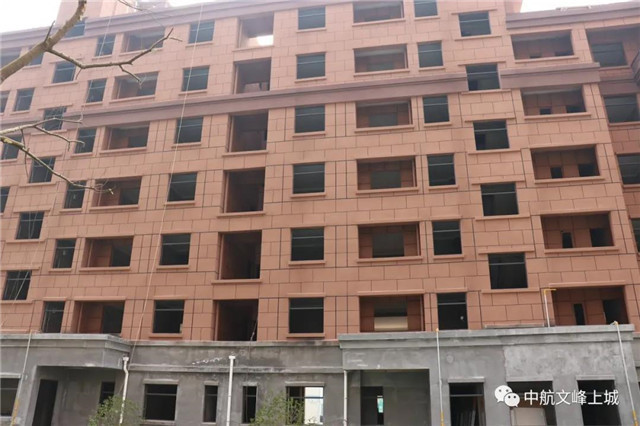

7#楼室内、外墙涂料、护栏安装已完成;完成50%,已开始安装,其余工程量预计11月底完成。
8#楼室内、护栏安装已完成;外企涂料已完成80%,其余工程量预计年底全部完成。
9#楼室内、护栏安装已完成;外墙涂料已完成80%,其余工程量预计年底全部完成。
10#楼室内、外墙涂料、护栏安装已完成;其余工程量预计11月底全部完成。
11#楼室内、护栏安装已完成;外墙涂料完成80%,其余工程量预计年底全部完成。
12#楼室内、外墙涂料、护栏安装已完成;其余工程量预计11月底全部完成。
13#楼室内、外墙涂料、护栏安装已完成;完成80%,其余工程量预计年底全部完成。
14#楼室内、外墙涂料、护栏安装已完成;完成80%,其余工程量预计年底全部完成。
15#楼室内、外墙涂料、护栏安装已完成;完成80%,其余工程量预计年底全部完成。
16#楼室内、外墙涂料、护栏安装已完成;完成80%,其余工程量预计年底全部完成。

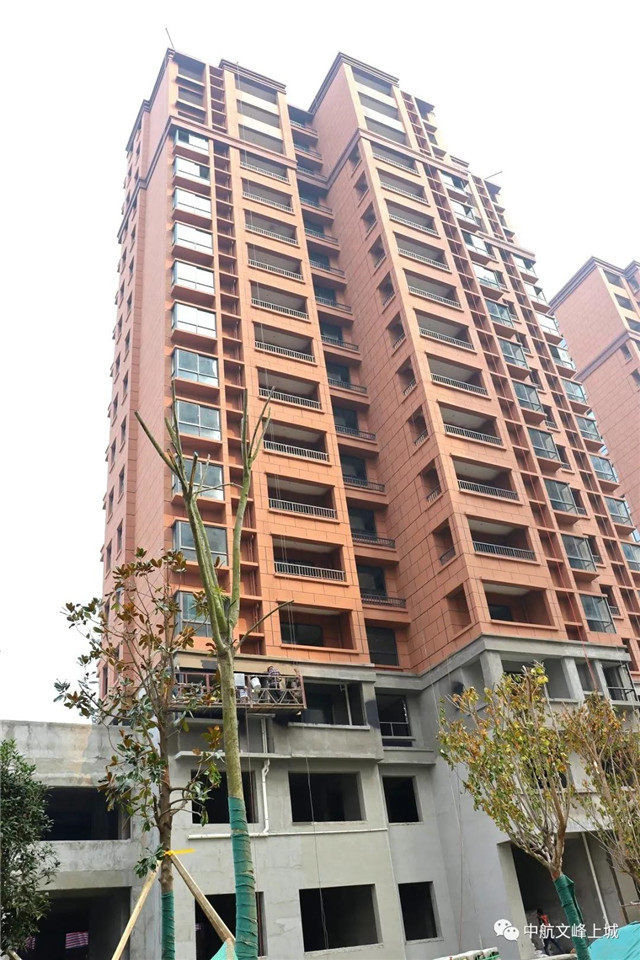

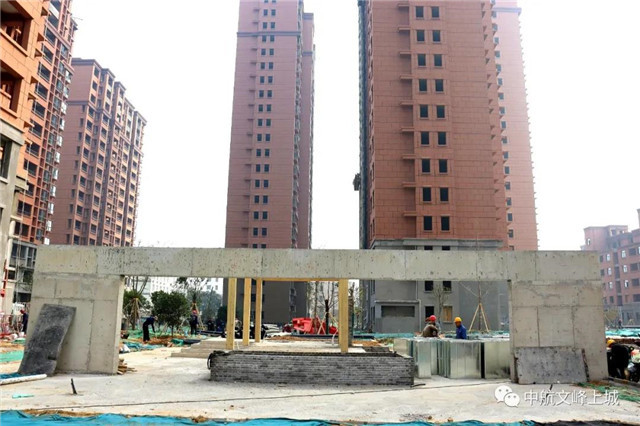

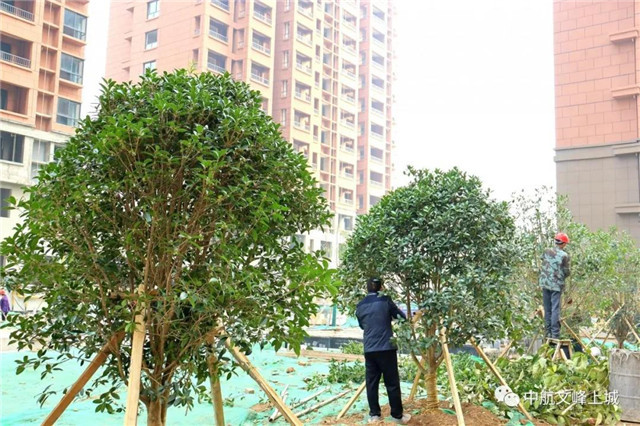

室外部分:室外回填土、道路硬化已完成;室外管道铺设完成80%,部分造型完成90%,树木栽种完成60%;其余部分(除道路铺油)预计年底全部完成。
end
从一片荒芜到繁华初现
在城市中芯 匠心筑家
许您一个温暖入怀的未来
精细雕琢 只为诠释城市繁华的居住梦想
城芯之上,繁华已来
中航·文峰上城
12#楼新品入市
建面约85-136㎡
恭迎您的品鉴
许房字第2018010、2018043、
2018044、2018095、2018119、
2019033、2019067号
vip热线:0374-2157777/5058999
项目地址:文峰路与新兴路交会处
营销中心地址:文峰路与新兴路交会处东北角
免责声明:本广告中所涉及的图文资料仅供参考,不构成要约内容。开发商可能对项目细节等做进一步优化调整,具体信息以合同约定及政府最终审批为准。
免责声明:凡注明“来源:房天下”的所有文字图片等资料,凯发天生赢家一触即发官网的版权均属房天下所有,转载请注明出处;文章内容仅供参考,不构成投资建议;文中所涉面积,如无特殊说明,均为建筑面积;文中出现的图片仅供参考,以售楼处实际情况为准。
亲,登陆后才可发表评论哦~,
已输入0/200字
